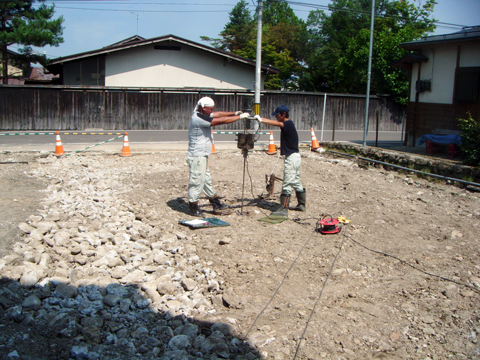

H様邸建築工事(湯沢市)

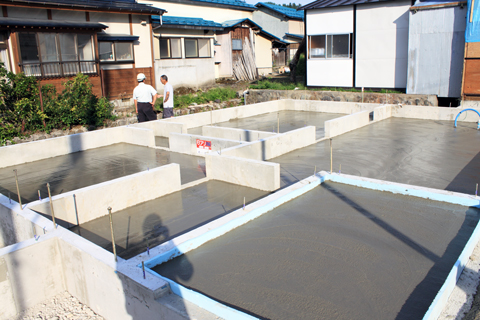

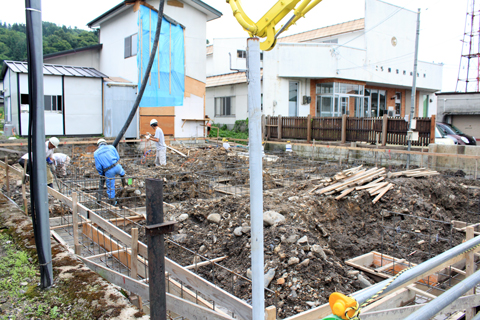

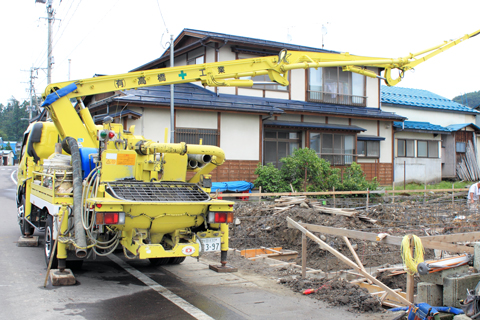

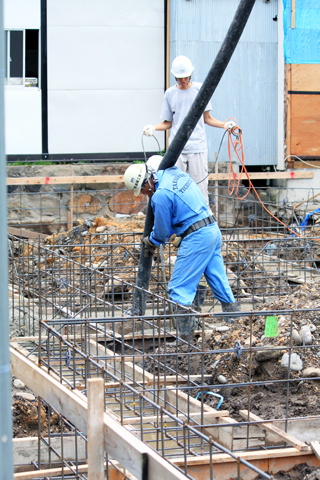

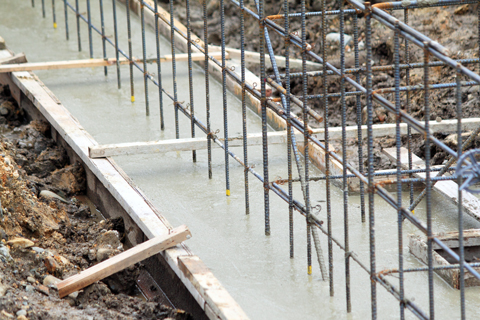

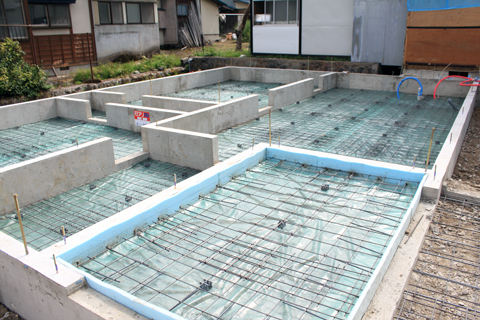

8月25日:コンクリート打ち

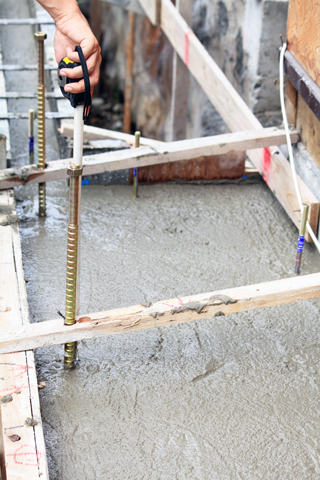

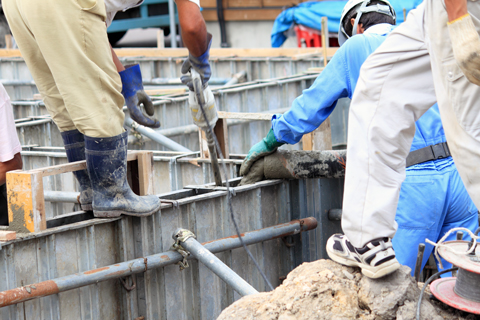

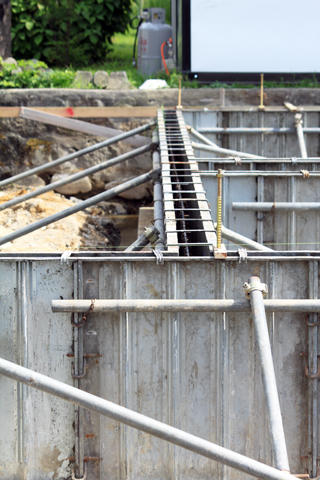

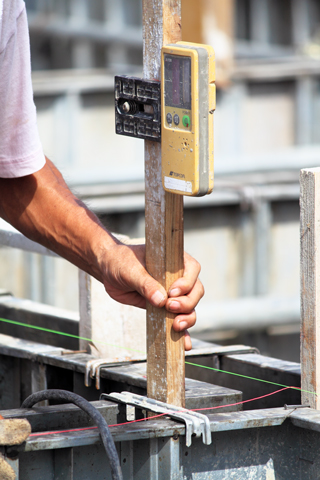

8月30日:コンクリート打ち(基礎立ち上がり部分の施工)

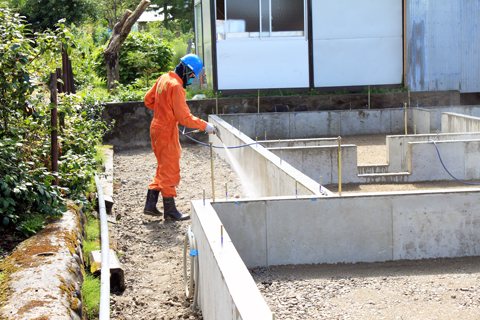

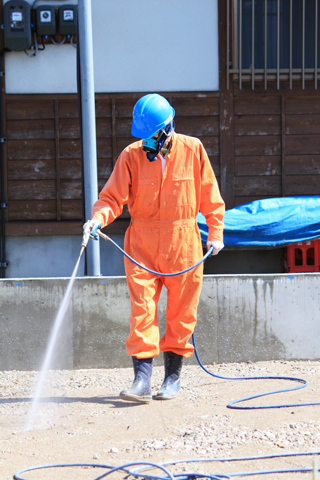

9月7日:防蟻処理(シロアリ対策)

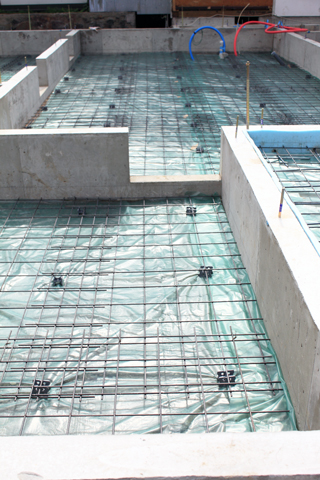

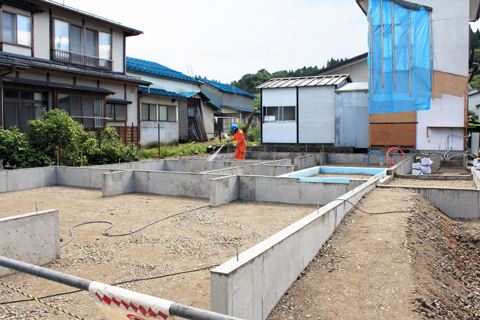

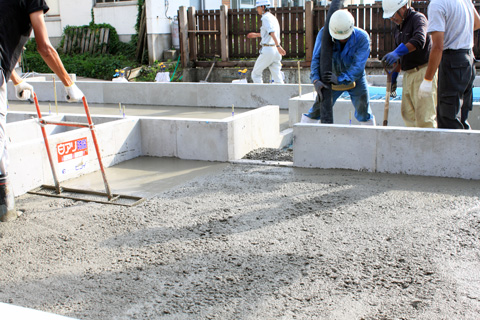

9月8日:土間工事

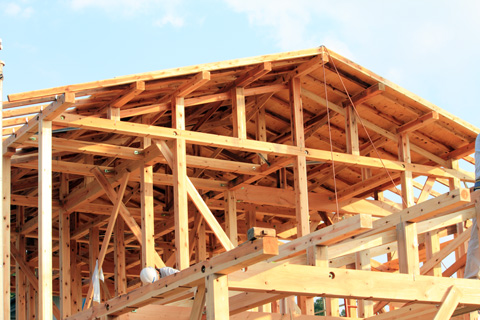

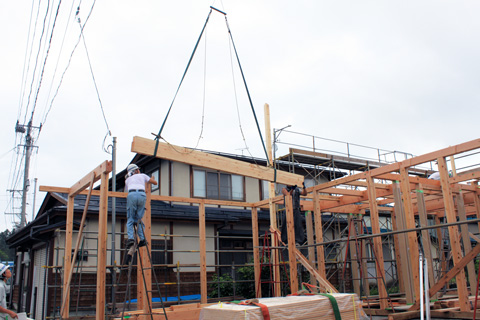

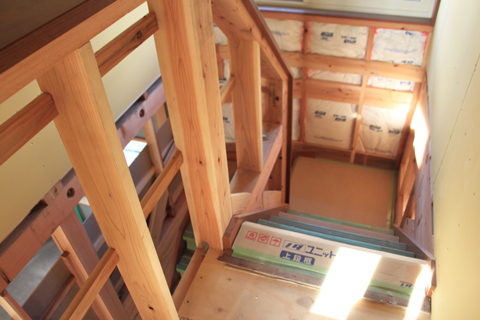

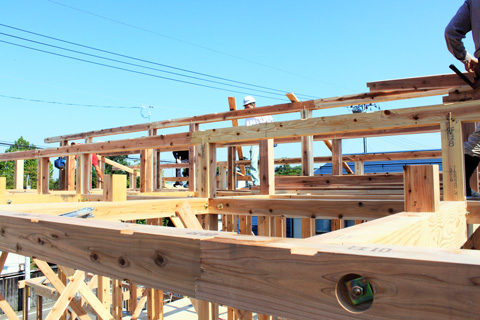

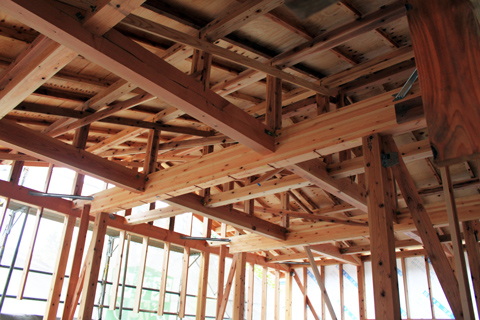

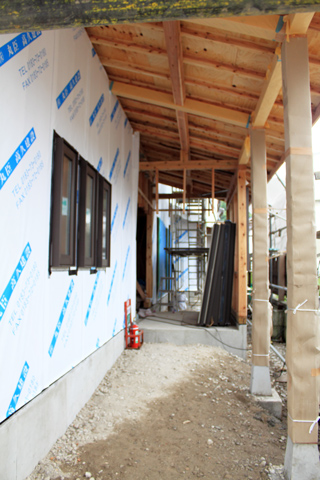

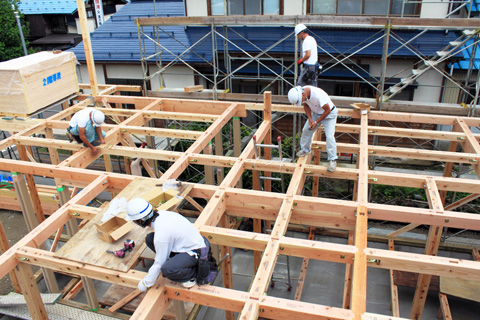

9月14・15日:建て方

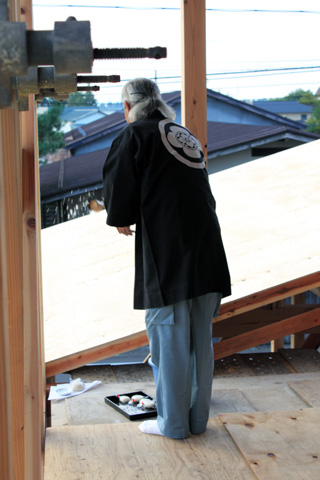

9月16日:上棟式

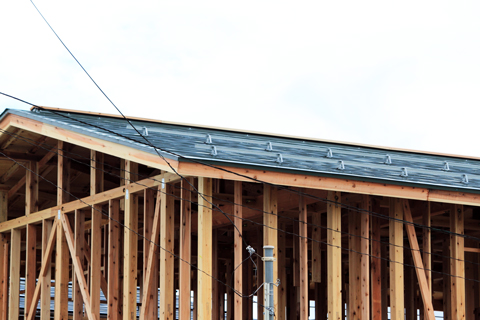

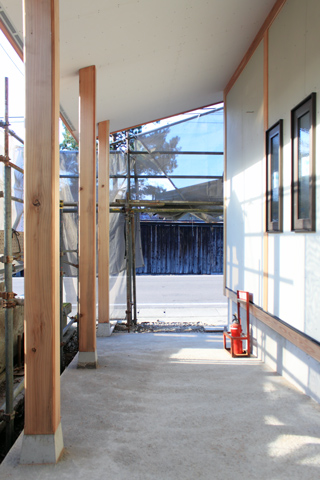

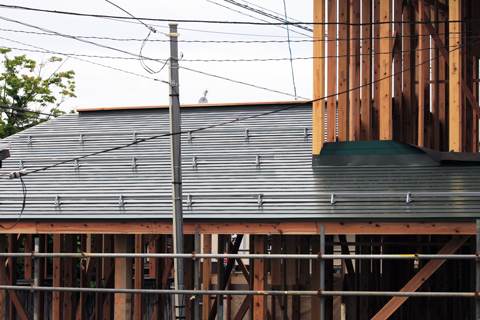

9月22日:屋根葺き方
10月15日:進捗状況

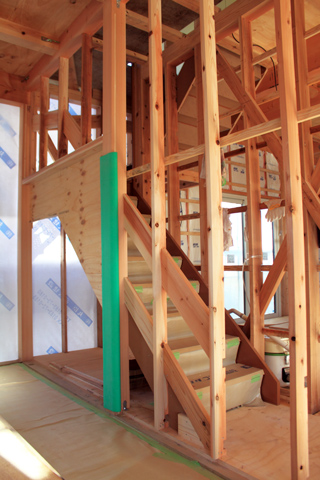

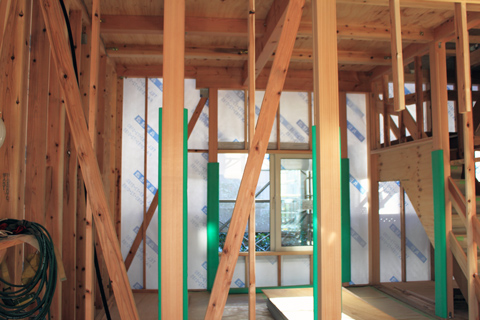

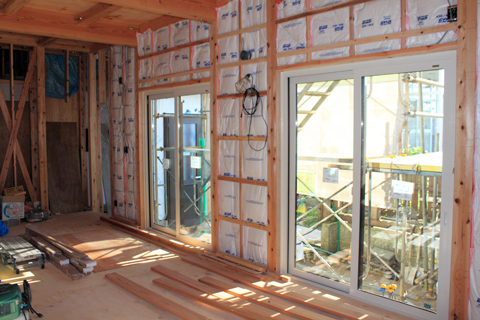

10月20日:進捗状況

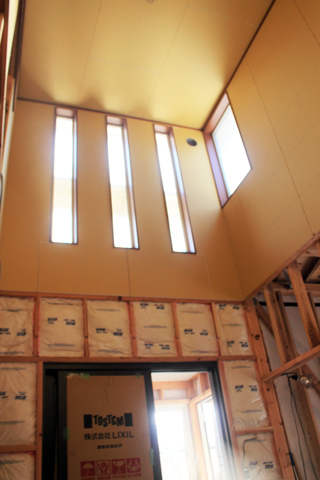

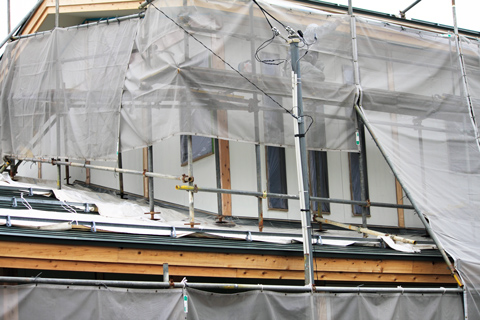

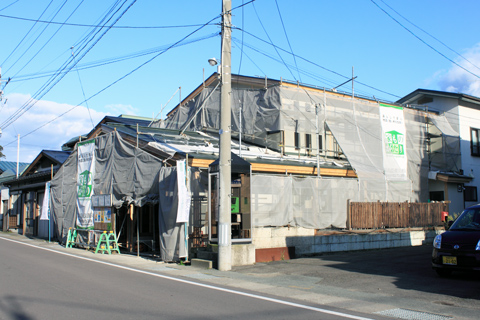

11月1日:進捗状況

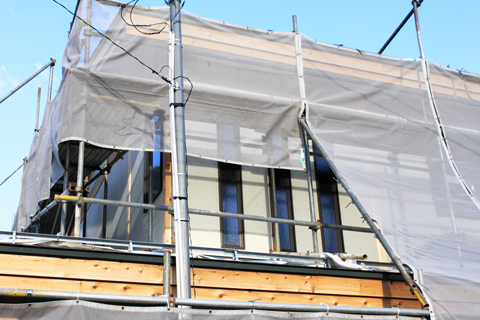

11月8日:進捗状況

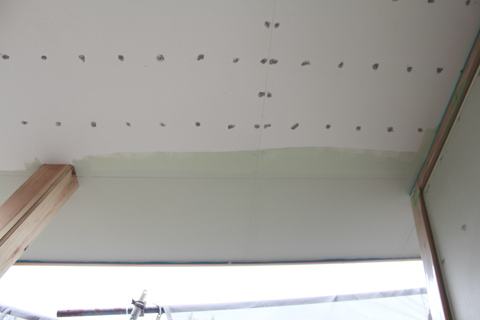

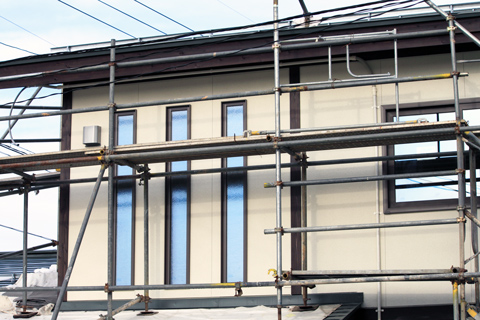

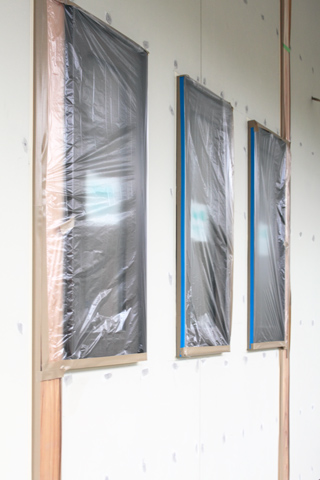

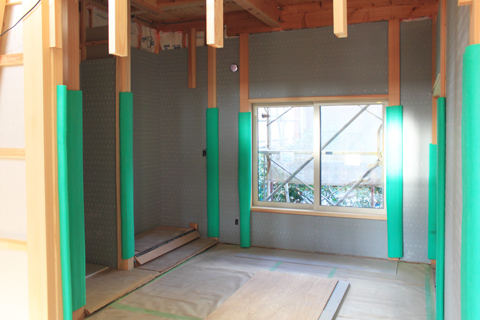

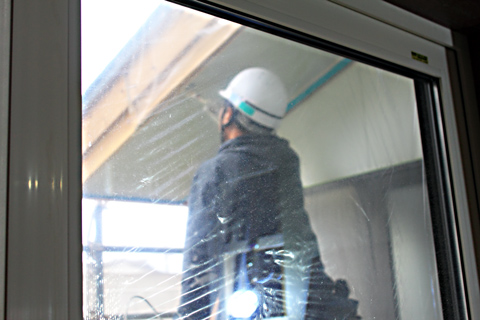

11月11日:塗装

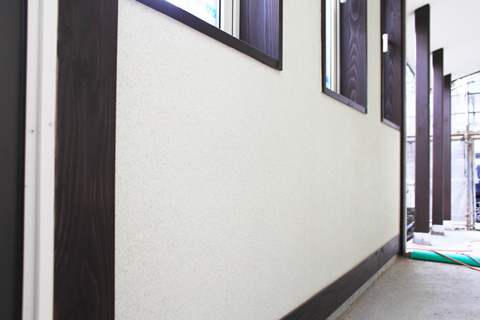

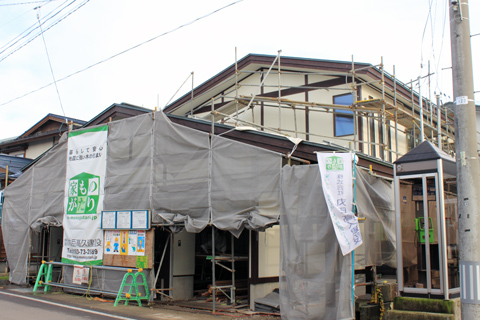

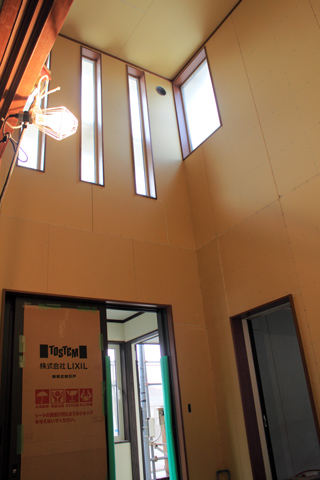

11月23日:現況

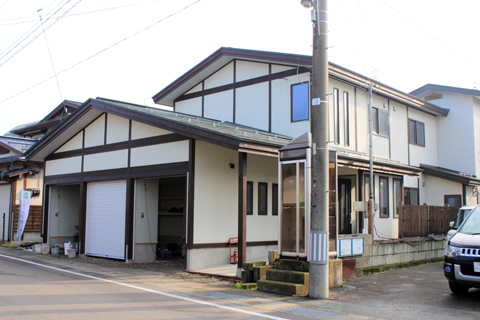

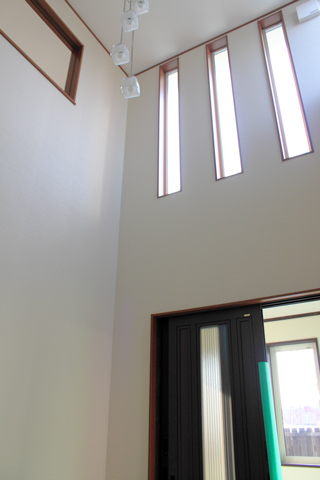

11月29日:現況

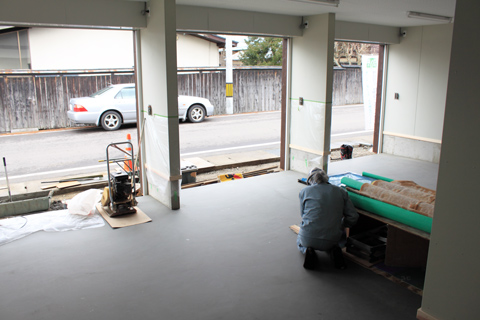

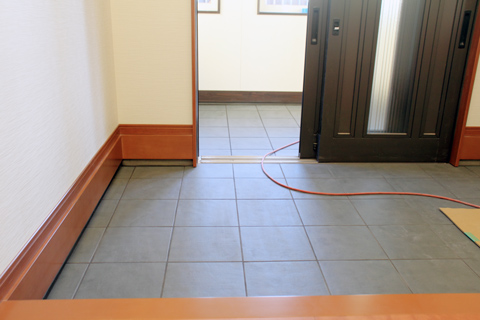

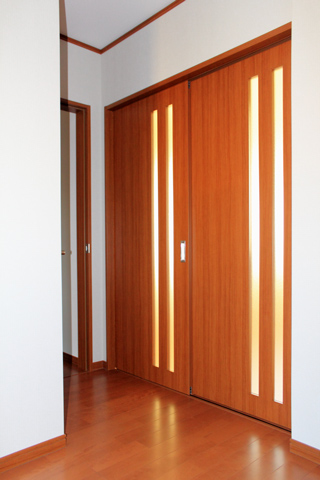

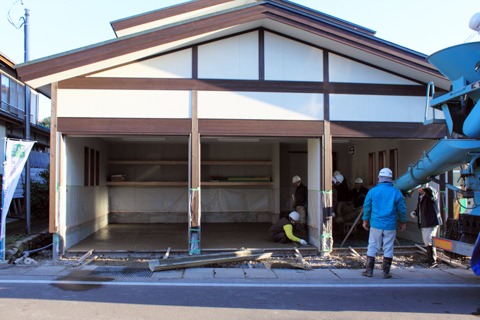

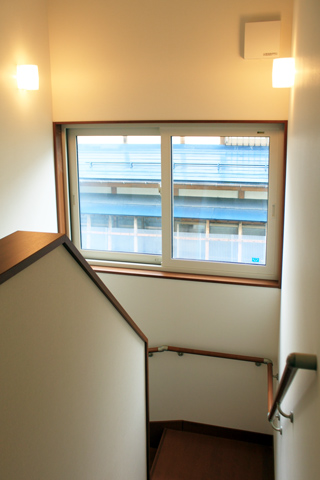

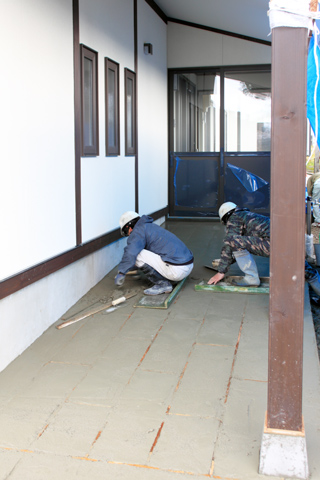

12月2日:現況

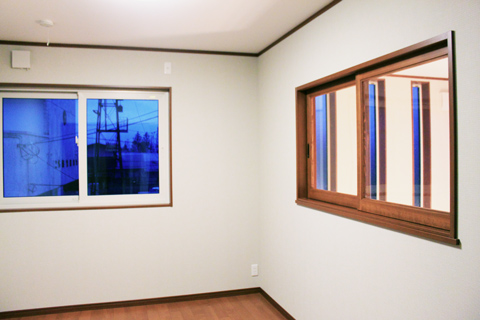

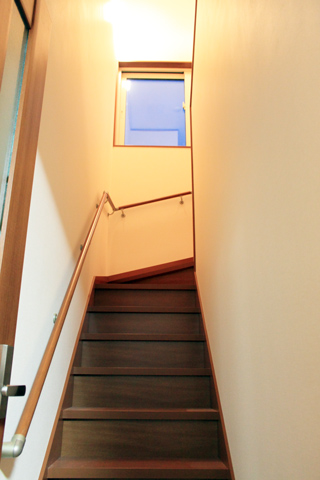

12月6日:現況

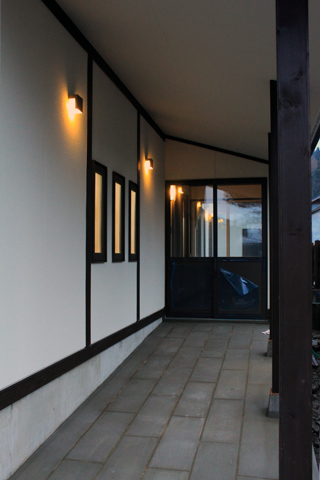

12月7・8日:現況
12月9日:現況

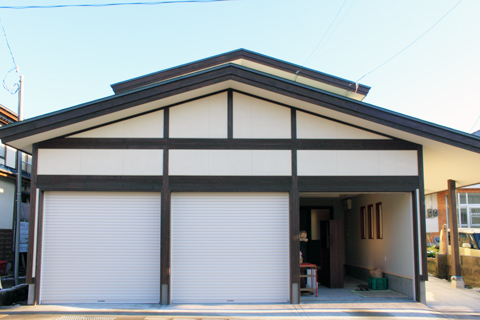

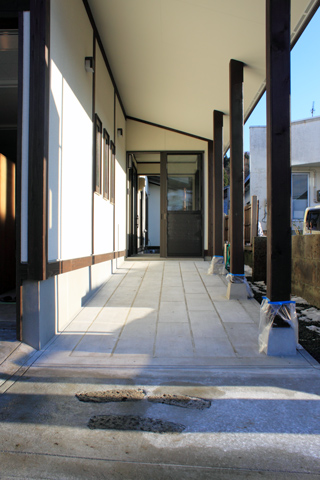

12月14日:ほぼ完成
